你做的甘特图太丑了!最新型Excel工程进度图来了!

时间:2024-06-18 21:30来源:未知 作者:网络 点击:

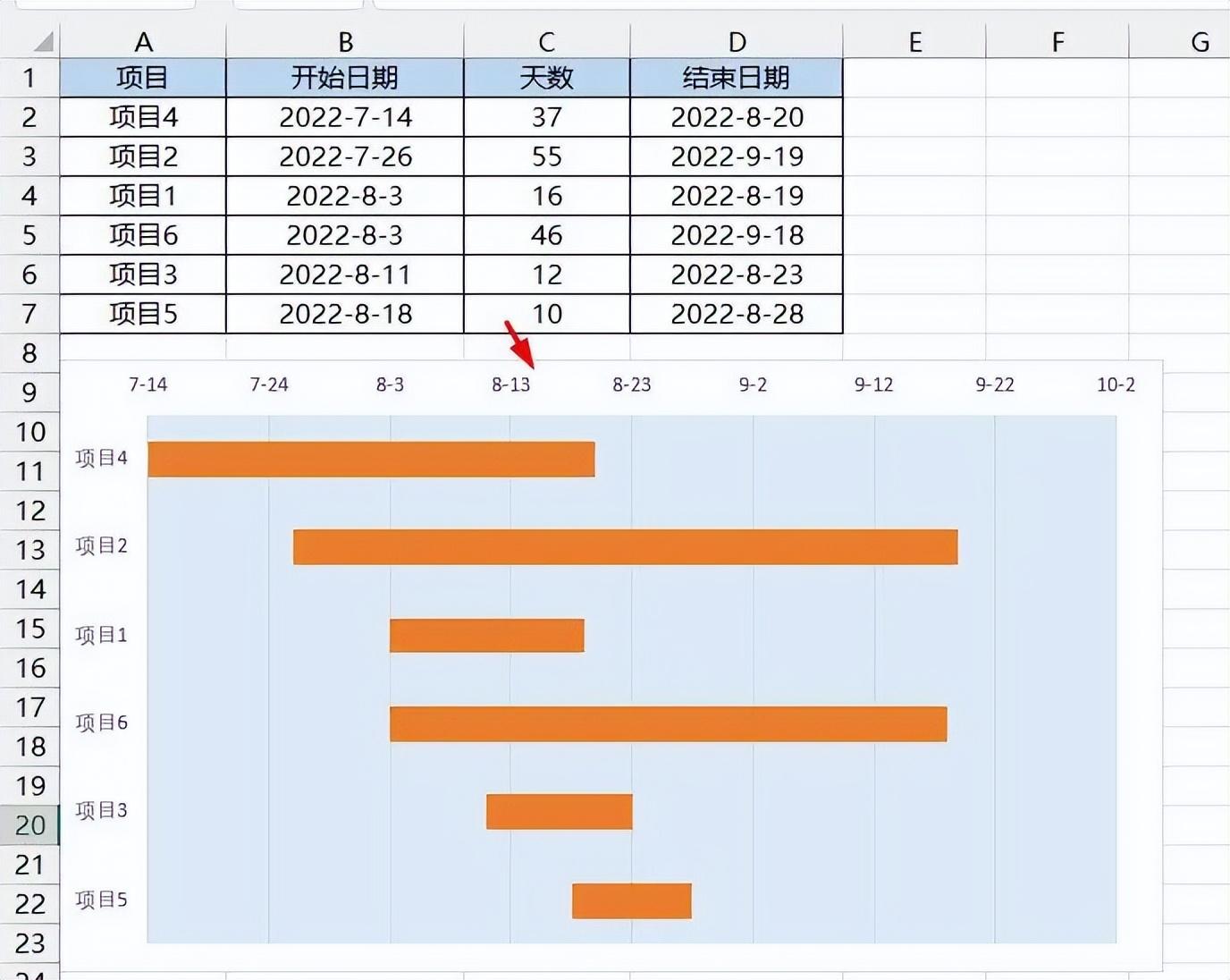

甘特图又称为横道图、条状图(Bar chart),通过条状图来显示项目、进度和其他时间相关的系统进展的内在关系随着时间进展的情况。 一般是通过Excel条形堆积图制作的,如下图所示。

上面图有两个问题,一是项目名称在最左边,和右边的图离的太远,二是很难一眼看出项目的开始日期和结束日期。

为了解决上述两个问题,今天早上兰色突发异想,竟然用excel制作出一个另类的甘特图。无论颜值、实用性,都可以秒杀普通甘特图。

看上去很复杂,难做吗?No,步骤很简单,跟兰色一起做,5分钟就教会你。

步骤1添加辅助列

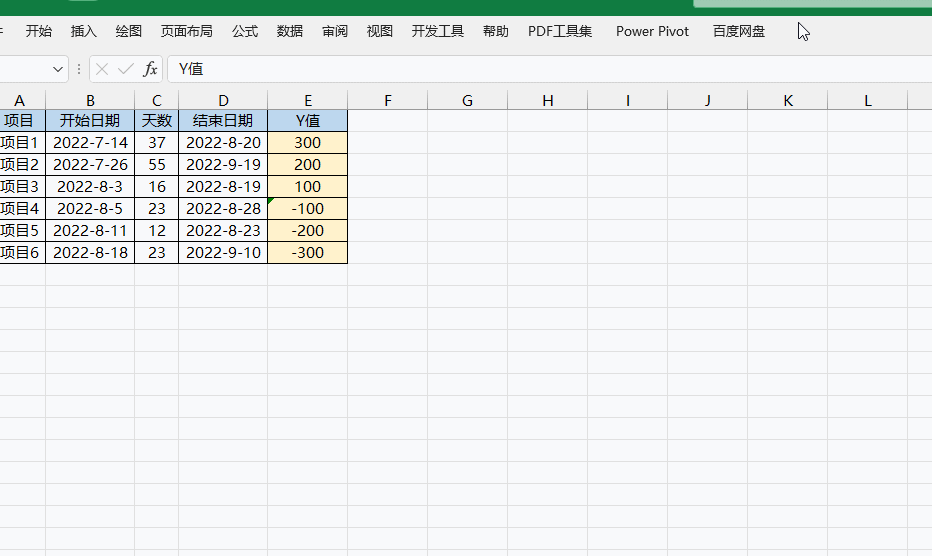

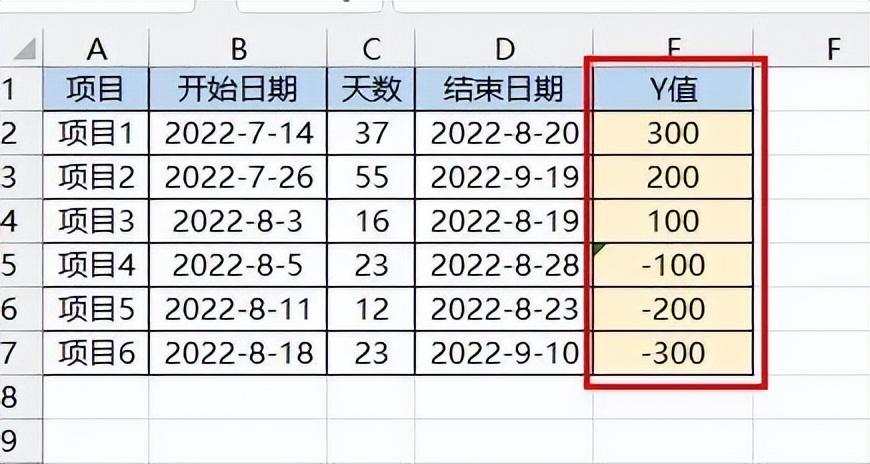

数字正负对称。间隔100

步骤2插入散点图

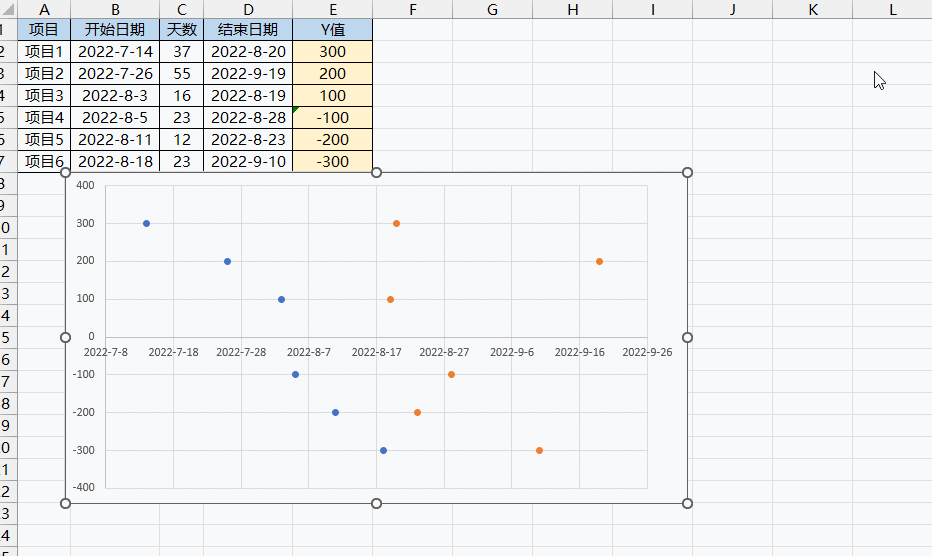

选取B、E插入散点图,再添加新系统,X值D列,Y值E列。

步骤3添加误差线

点图表右上+ 选取误差线,然后选取开始日期的垂直线,设置无线端,然后设置误差量:正误差0;负语差为E列值

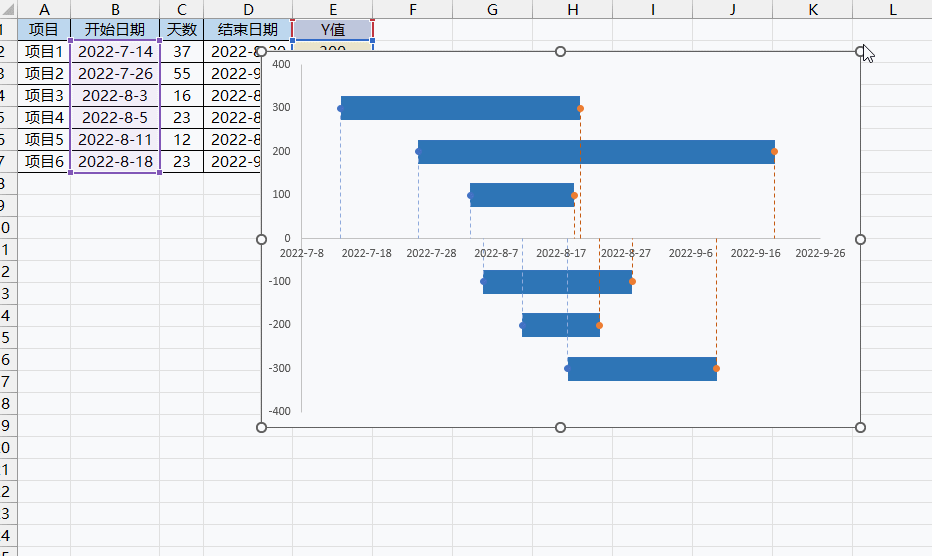

选取结束日期的水平误差线并删除,再选取垂直误差线,设置值为E列。

步骤4、设置误差线格式。

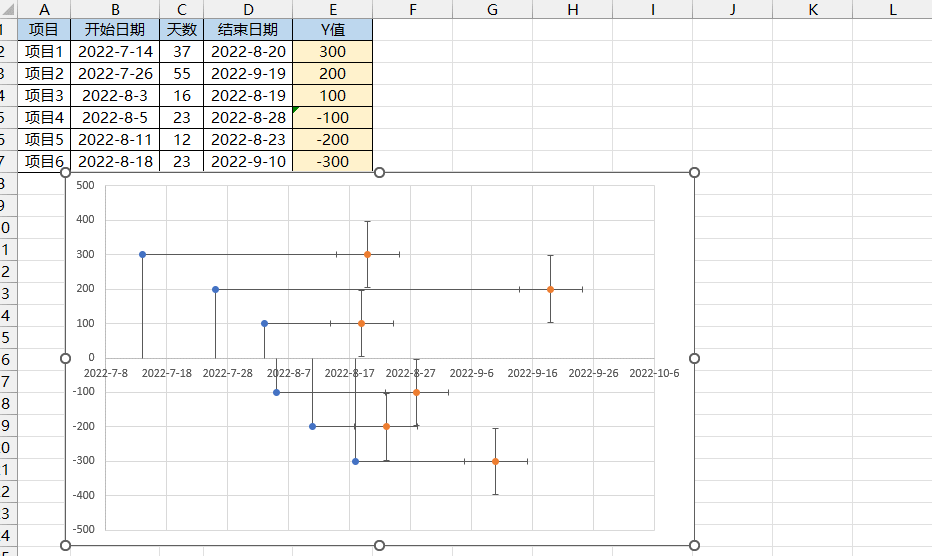

设置开始日期的水平误差线蓝色、宽度为18。垂直线为虚线。再设置结束日期的误差线橙色、虚线。

步骤5 添加标签

开始日期添加项目名称和Y值,结束日期添加Y值

最后再删除多余的图表元素,添加背景色、刻度线。完工!

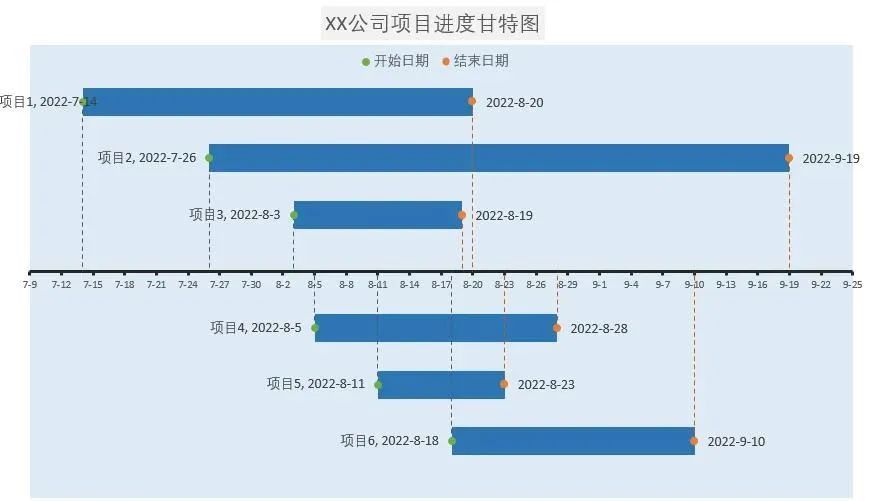

总结:把日期轴放在中间,甘特图看
